门机电缆更换经验方法知识(KWZK半岛(中国))
一、适用范围
本手册适用于本单位2,3,4,5号门机进线电缆更换。
二、准备工作
工作前准备工作:工作票,操作票,M10套筒,M14、M17、M19开口扳手,活动扳手,10KV验电棒,高压房钥匙,10KV码头变电所钥匙,登高车,对讲机*3,一字螺丝刀,美工刀,剥线钳,绝缘胶带,待更换的电缆。
三、具体步骤
3.1 关闭机上工程电脑。

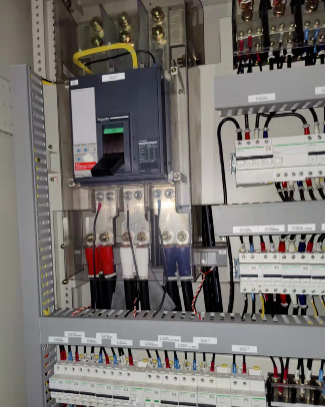

3.2 断开门机低压进线总电源。

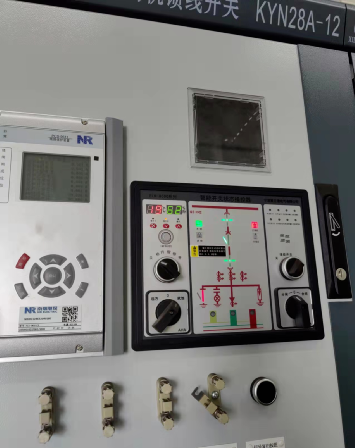

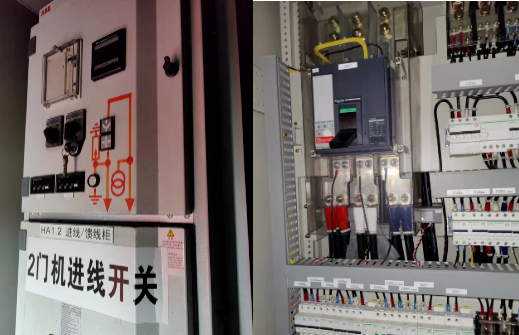

3.3 断开10KV码头变电所门机馈线电源。

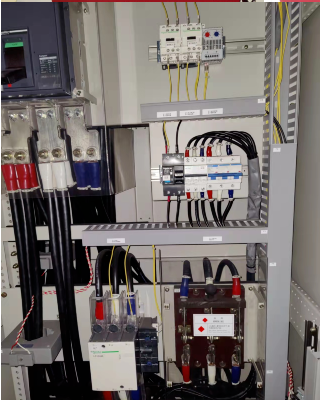

3.4 利用10KV验电棒进行转接箱验电。

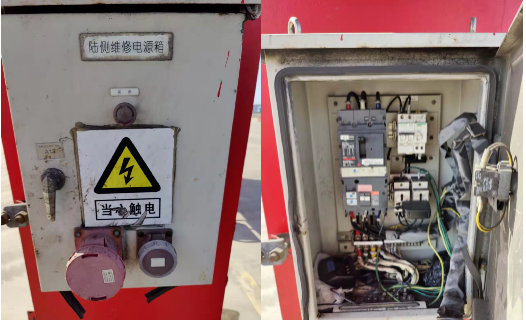

3.5 确认没有电的情况下拆除进线电缆。

3.6 利用下方电缆以及电缆卷盘用力盘出旧电缆。

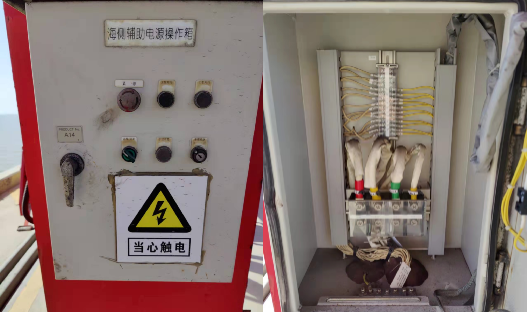

3.7 利用其他门机下部辅助电源反向给门机供电(注意三相接电的相序,可能导致反转,如果方向相反可利用导向闸进行切换),利用机下收揽模式将剩余电缆收起(机上需要打到机下模式),收揽完毕后需将旋钮打回远方操作否则机上主控无法合闸。

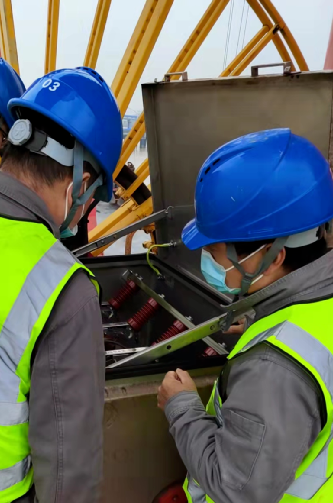

3.8 插入电缆头,做电缆接头。

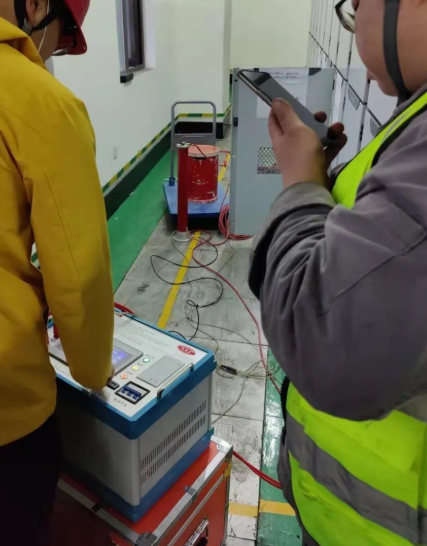

3.9 10kv码头变电所做耐压测试(需保持电话畅通)。
3.10 测试合格后人员撤离,10kv码头变电所送电(保持电话或对讲机畅通,确保安全)。
3.11 确认门机转接箱状态,门机低压进线总电源送电。
3.12 启动工控电脑。
3.12 验证门机是否正常使用。
以上内容仅供学习,具体操作以实际为主。
